Neoenergia antecipa operação de projeto de transmissão na Bahia

31/01/23

Foto de subestação

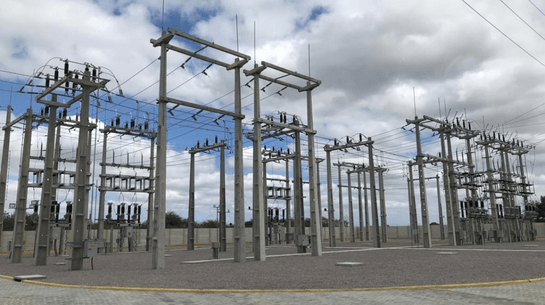

Subestação Rio Formoso II entra em operação, com mais de um ano de antecedência

A Neoenergia concluiu com 14 meses de antecipação a construção do lote 9, localizado na Bahia e adquirido no leilão 002/2019 realizado pela Agência Nacional de Energia Elétrica (Aneel). A companhia construiu a subestação Rio For​moso II, ampliou a subestação de Rio das Éguas e executou as obras da linha de transmissão 230 kV que interliga estas duas subestações. O empreendimento foi energizado com carga este mês. O prazo previsto no contrato de concessão era março de 2024.

A subestação conta com duas unidades de transformação 230/138kV com potência instalada de 200 MVA cada, além de um novo pátio na subestação Rio das Éguas, com sete unidades de 500/230kV, 100 MVA, 105 quilômetros de linha de transmissão em 230kV e circuito duplo interligando os ativos.

A assinatura do contrato de concessão aconteceu em março de 2020, com previsão inicial de entrega da obra em 4 anos, mas a conclusão se deu em 34 meses. “A antecipação da entrega reforça o compromisso da Neoenergia com o trabalho desenvolvido em sua área de atuação e com os investidores. O projeto Rio Formoso é muito importante para a companhia por ampliar a capacidade de fornecimento no interior da Bahia", afirma Fabiano Uchoas, diretor-presidente de Transmissão da Neoenergia.

Com a entrega do projeto, será possível garantir maior robustez e confiabilidade ao Sistema Interligado Nacional (SIN), atendendo a demanda da região oeste da Bahia. A obra gerou cerca de 600 empregos diretos.
