PT language
  • EN
  • ES
compensador-sincrono

Neoenergia implanta equipamentos em subestações para reforçar a qualidade no sistema

25/06/2021

​​​​compensador-sincrono

Compensadores síncronos são os primeiros equipamentos do tipo que a companhia irá operar no Brasil. Instalação ocorre nas cidades de Santa Vitória do Palmar e Santana do Livramento, no Rio Grande do Sul



A Neoenergia está na fase de implantação de dois compensadores síncronos em subestações integrantes do Lote 14 (Leilão Aneel 004/2018) em construção no Rio Grande do Sul. Os equipamentos, voltados a reforçar a estabilidade, qualidade e confiabilidade ao serviço, são os primeiros do tipo que a companhia irá operar no Brasil. A instalação acontece nas subestações Marmeleiro 2, de tensão em 525 kV, e Livramento 3, em 230 kV, localizadas em Santa Vitória do Palmar e em Santana do Livramento, respectivamente. Além disso, o lote apresenta mais linhas de transmissão em implantação, totalizando cerca de 770 quilômetros de extensão. O empreendimento faz parte do projeto Lagoa dos Patos​, destinado a contribuir para o escoamento da geração eólica e reforçar o sistema elétrico na região Sul.

O que é compensador síncrono​​

​​​O compensador síncrono é um equipamento que tem o papel de fazer regulações de tensão e de potência dentro da subestação. Isso significa que, a depender da demanda no momento, ele pode absorver ou fornecer potência reativa ao sistema. Assim, por exemplo, durante o período da madrugada, quando a demanda é baixa, o compensador absorve a energia advinda do Sistema Interligado Nacional, enquanto no horário de pico, o compensador atua de maneira a fornecer mais energia reativa, suprindo a necessidade do sistema e regulando os níveis de tensão.

O sistema de energia do país é todo interligado e precisa funcionar em harmonia. Por isso o compensador síncrono é tão importante, ao contribuir nesse equilíbrio. Ele reforça a confiabilidade do sistema elétrico e garante que o cliente vai ter uma continuidade no fornecimento da energia, afirma o superintendente de Transmissão da Neoenergia, André Xisto.  Ele explica, que, antes da instalação de um compensador, o órgão regulador realiza simulações e estudos no sistema elétrico com antecedência, de forma a identificar quais pontos precisam receber o equipamento.






Instalação

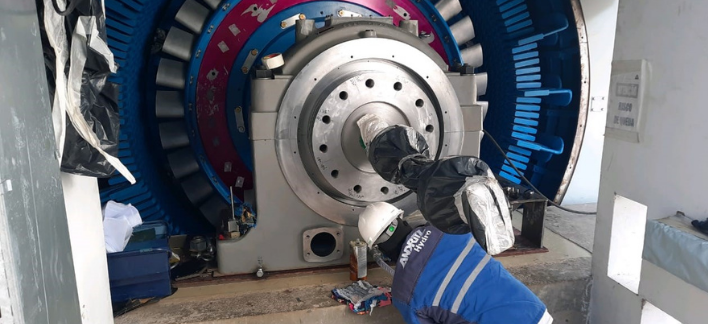

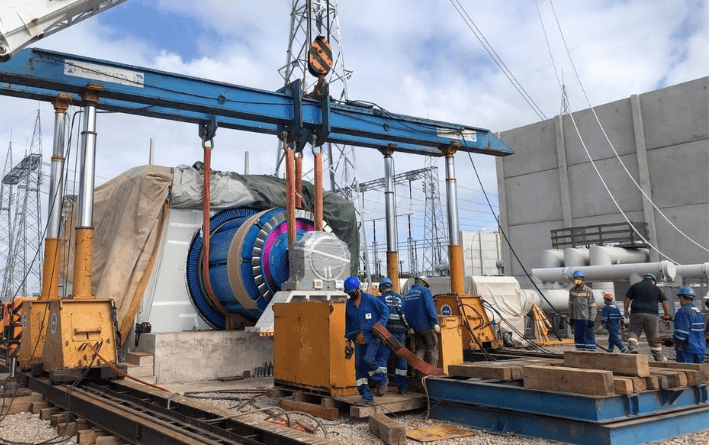

O compensador síncrono é um equipamento de grandes proporções que exige tempo até que esteja pronto para operação. A instalação na subestação Marmeleiro 2 iniciou em dezembro de 2019 e, em Livramento 3, em janeiro de 2020. A expectativa é que as obras durem até setembro de 2021, envolvendo mais de 40 pessoas em cada uma destas subestações. Cada equipamento pesa cerca de 262 toneladas, com dimensões de 4,1 m (comprimento), 5,6 m (largura) e 4,6 m (altura). Para que ele seja fixado na base, somente a fundação possui cerca de 3 metros de profundidade.

A implantação do compensador envolve projeto civil, elétrico, eletromecânico, preparação de fundações, fabricação de todos os outros equipamentos acessórios, como transformadores, chaves e disjuntores, além da casa de comando e controle e de todo o cabeamento necessário para este grande empreendimento, relata o engenheiro eletricista da Neoenergia, Helber Oliveira.


Lote 14



As instalações de transmissão que compõem o Lote 14 do leilão 004/2018 da Aneel compreendem os trechos de linhas de transmissão Povo Novo – Guaíba 3 C3, com extensão de 245,7km; Capivari do Sul – Siderópolis 2, com extensão de 251,5km; Livramento 3 – Santa Maria 3 C2, com extensão de 244,5km; e Siderópolis 2 – Forquilhinha C2, com extensão de 27,6km, além das subestações Livramento 3 e Marmeleiro 2. Os empreendimentos estão em implantação e tem prazo para energização até março/2024, de acordo com o contrato firmado com a Agência Nacional de Energia Elétrica (Aneel).





Notícias relacionadas
